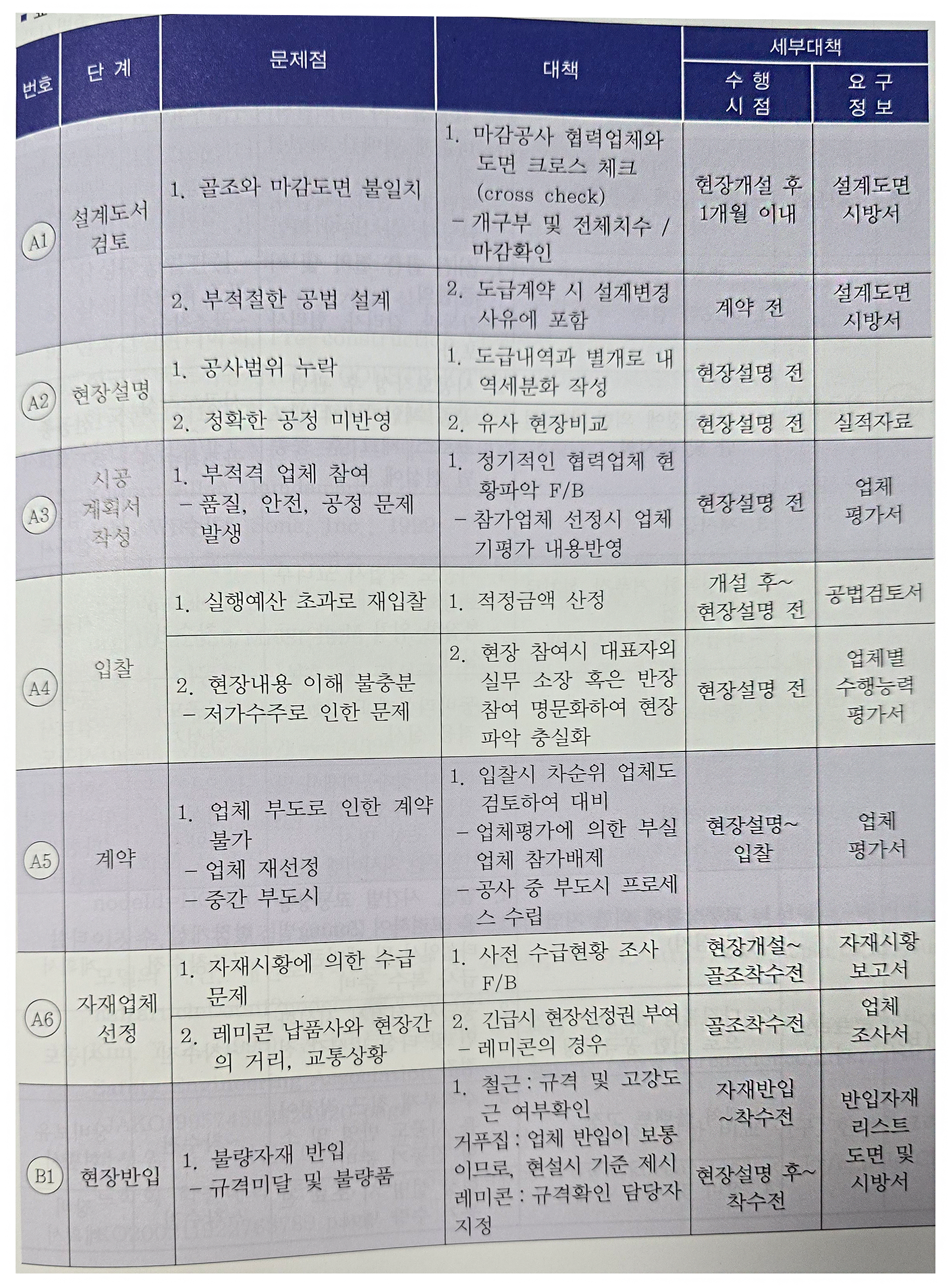

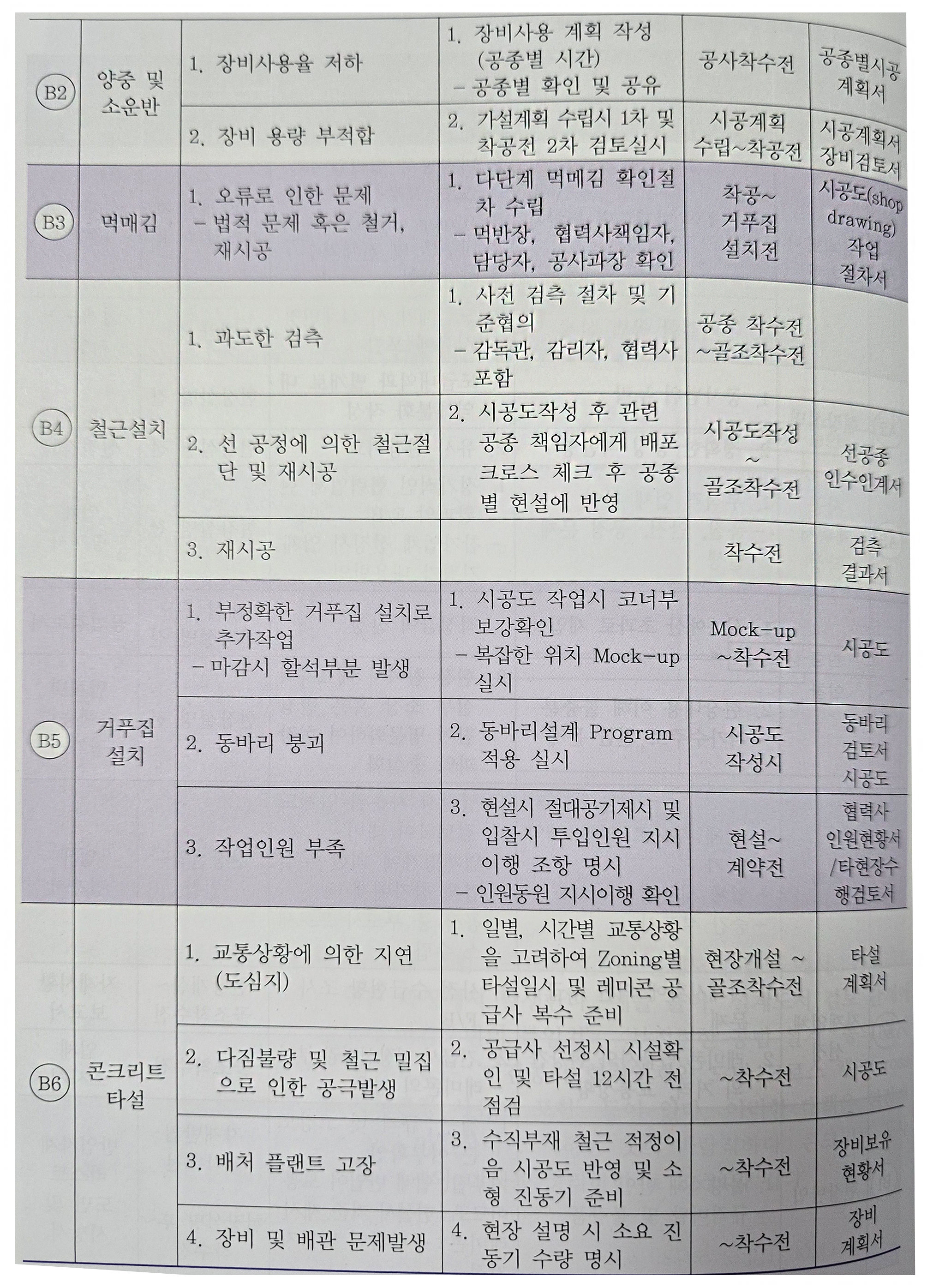

콘크리트 공사에서 발생하는 문제는 다음 표와 같이 '설계도서 검토'에서 '콘크리트 타설' 단계에 이르기까지 모든 과정에서 발생한다. 예를 들어, 설계도서 검토 단계에서 '골조와 마감 도면의 불일치', '부적절한 공법 설계' 등의 문제가 있으며 이러한 문제의 대책으로는 '마감공사 협력업체와 도면 크로스 체크' 및 '도급계약 시 설계변경 사유에 포함' 등이 있다. 이러한 대책은 현장 개설 후 1개월 이내 및 계약 전에 마련하여 조치하는 것이 바람직하다.
